은마아파트 재건축 사업시행계획 인가, 무엇이 달라지나

서울 강남구 대치동 은마아파트 재건축 사업이 2026년 7월 2일 사업시행계획 인가를 받으며 새로운 국면에 접어들었다[1]. 1979년 준공 이후 40년 넘게 이어져 온 정비사업이 2028년 착공이라는 구체적 목표를 갖게 된 것이다. 이 글에서는 이번 인가의 핵심 내용과 향후 절차, 그리고 조합원이 실제로 챙겨야 할 쟁점을 공식 자료와 보도를 교차 검증해 정리한다.

은마아파트 재건축, 최근 무슨 일이 있었나 — 사업시행계획 인가 개요

강남구청은 2026년 7월 2일 대치동 316번지 일대 은마아파트 재건축정비사업의 사업시행계획을 인가했다[1]. 사업시행계획 인가는 정비사업 조합이 짓게 될 건축물의 설계, 세대수, 정비기반시설 등 구체적인 사업 내용을 지방자치단체가 최종 확정해주는 단계로, 이후 조합원 개개인의 분담금과 동·호수를 정하는 관리처분계획 수립의 전제 조건이 된다.

이번 인가는 2025년 11월 정비계획 변경 결정이 고시된 지 약 7개월 만에 이뤄졌다[4]. 서울시와 강남구는 재건축·재개발 인허가 절차를 표준화해 처리 기간을 앞당기는 ‘신속통합기획 시즌2’를 이번 사업에 처음 적용했으며, 이를 통해 통상적인 단계별 표준 처리기한보다 약 1년가량 사업 기간을 단축했다고 밝혔다[4][7]. 실제 처리 과정을 보면 2026년 2월 정비사업 통합심의를 통과한 뒤 5개월 만에 사업시행계획 인가까지 마쳤고, 법정 처리기한인 60일보다 33일 앞당겨 강남구 재건축 사업시행계획인가 중 최단 처리 기록을 세웠다[1].

또한 이번 사업은 민간 정비사업 가운데 처음으로 역세권 용적률 특례를 적용받았다는 점에서도 의미가 있다[7]. 역세권 용적률 특례는 대중교통 접근성이 높은 부지에 용적률을 추가로 허용해주는 제도로, 공공임대·공공분양 물량 확대와 맞물려 있다.

AD
본문 중간 · 인아티클 (AdSense)

재건축 후 규모 — 세대수·층수·공공임대·공공분양 구성

강남구청이 인가한 사업시행계획에 따른 은마아파트 재건축 후 규모는 다음과 같다[1][3][4].

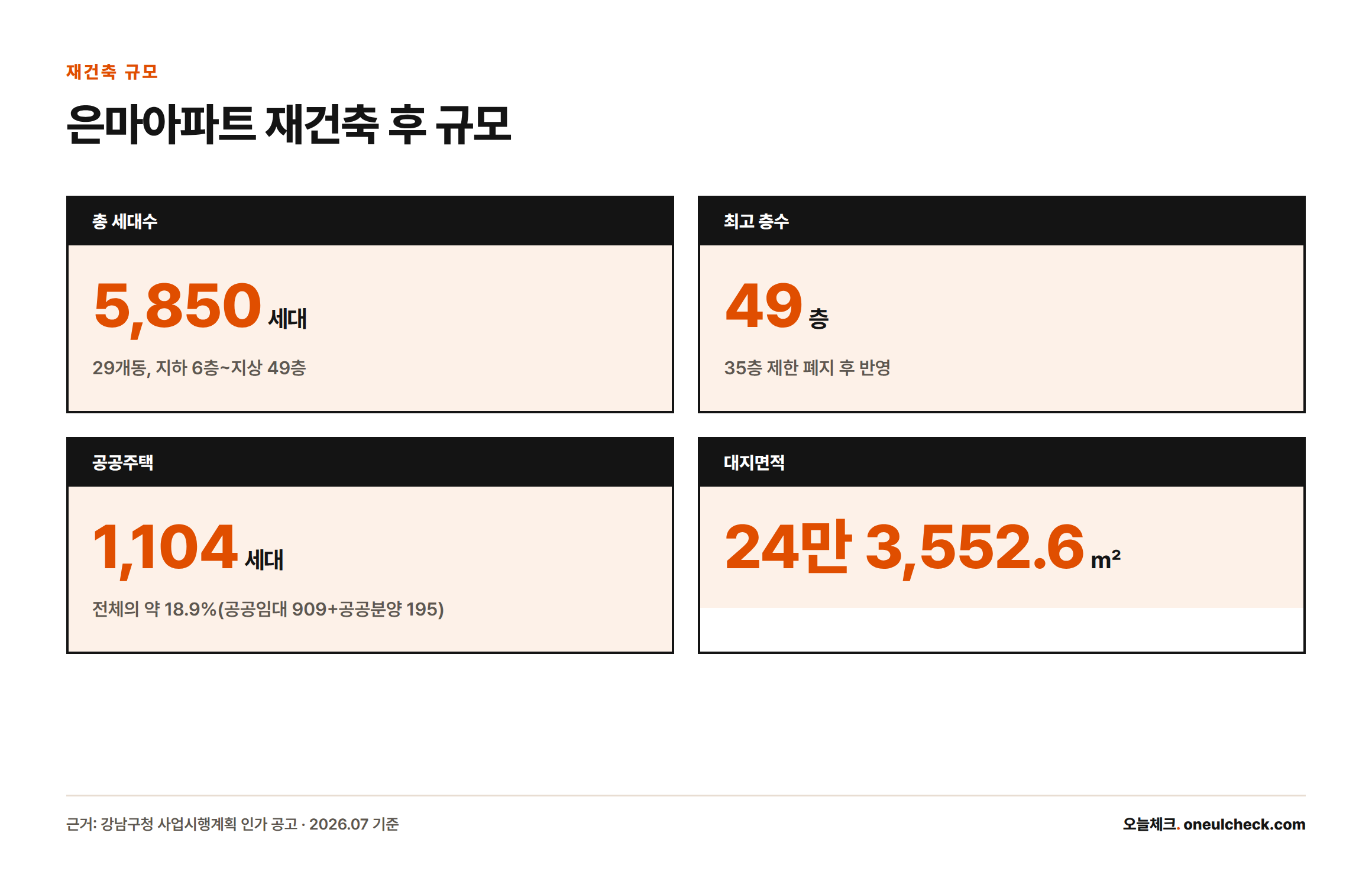

은마아파트 재건축 후 규모는 총 5,850세대, 최고 49층, 공공주택 1,104세대(18.9%), 대지면적 24만 3,552.6㎡다.
은마아파트 재건축 후 규모 (강남구청 사업시행계획 인가 공고 · 2026.07 기준)
구분 내용
대지면적 24만 3,552.6㎡
동수 29개동
층수 지하 6층~지상 49층
총 세대수 5,850세대
공공임대주택 909세대
공공분양주택(뉴:홈) 195세대
공공주택 합계 1,104세대(전체의 약 18.9%)

부대 복리시설로는 공원, 공영주차장, 개방형 도서관 등이 함께 조성될 예정이다[4]. 최고 층수 49층은 2023년 1월 서울시가 ‘2040 서울도시기본계획’을 발표하며 기존의 35층 층고 제한을 폐지한 데 따른 것으로, 이전까지 추진위원회가 제출했던 49층 계획이 35층 제한에 막혀 여러 차례 심의에서 반려됐던 경위와 맞닿아 있다[8].

여기까지 오는 데 걸린 시간 — 1979년 준공부터 인가까지 타임라인

은마아파트는 1979년 준공된 강남권 대표 노후 단지로[3][4], 재건축 논의가 본격화된 지 20년 넘게 지나서야 조합설립인가를 받았다. 주요 경과를 정리하면 다음과 같다.

시기 내용
1979년 은마아파트 준공
2000년 7월 재건축조합설립추진위원회 출범
2003년 추진위원회 설립인가 취득
2010년 3월 정밀안전진단 조건부 승인(수차례 심의 끝에 통과)
2017년 49층 정비계획안 제출, 35층 층고 제한에 막혀 심의 보류·반려 반복
2022년 10월 정비계획안 가결
2023년 1월 서울시 ‘2040 서울도시기본계획’ 발표로 35층 제한 폐지
2023년 9월 강남구청 조합설립인가
2025년 11월 정비계획 변경 결정 고시
2026년 2월 정비사업 통합심의 통과
2026년 7월 2일 사업시행계획 인가

추진위원회 설립(2003년)부터 조합설립인가(2023년)까지 정확히 20년이 걸린 셈이다[8]. 지연의 주된 원인은 안전진단 문턱이 높았던 점, 서울시의 35층 층고 제한이 오랫동안 유지되며 정비계획안이 반복해서 심의에서 막힌 점, 그리고 이 과정에서 단지 내외의 이해관계 조정이 쉽지 않았던 점 등이 꼽힌다[4][8].

이번 인가가 빨랐던 이유 — 법정 처리기한 단축과 강남구·서울시 지원 절차

조합설립(2023년) 이후 사업시행계획 인가(2026년)까지는 약 3년이 걸렸는데, 이는 과거 수십 년에 걸친 지연에 비하면 상당히 빠른 속도다. 서울시는 이번 사업에 ‘신속통합기획 시즌2’를 처음 적용해 인허가 절차를 간소화했고, 그 결과 표준 처리기한 대비 약 1년가량 기간을 줄였다고 설명했다[4][7]. 강남구 역시 사업시행계획인가 심사를 법정 처리기한인 60일보다 33일 앞당긴 27일 만에 마무리해, 구청이 접수한 재건축 사업시행계획인가 중 가장 빠른 처리 기록을 세웠다[1].

서울시는 은마아파트를 포함한 주요 정비사업을 ‘핵심 공급전략사업’으로 지정해 공정을 집중 관리하고 있으며, 남은 절차 역시 속도감 있게 진행한다는 방침이다[6]. 다만 신속통합기획이 적용됐다고 해서 관리처분계획 수립이나 이주·철거 단계에서 발생할 수 있는 조합원 간 이견까지 자동으로 해소되는 것은 아니라는 점은 유의할 필요가 있다.

앞으로 남은 절차 — 관리처분계획부터 2028년 착공 목표까지

사업시행계획 인가 이후 은마아파트 재건축은 다음 순서로 진행될 예정이다[1][5].

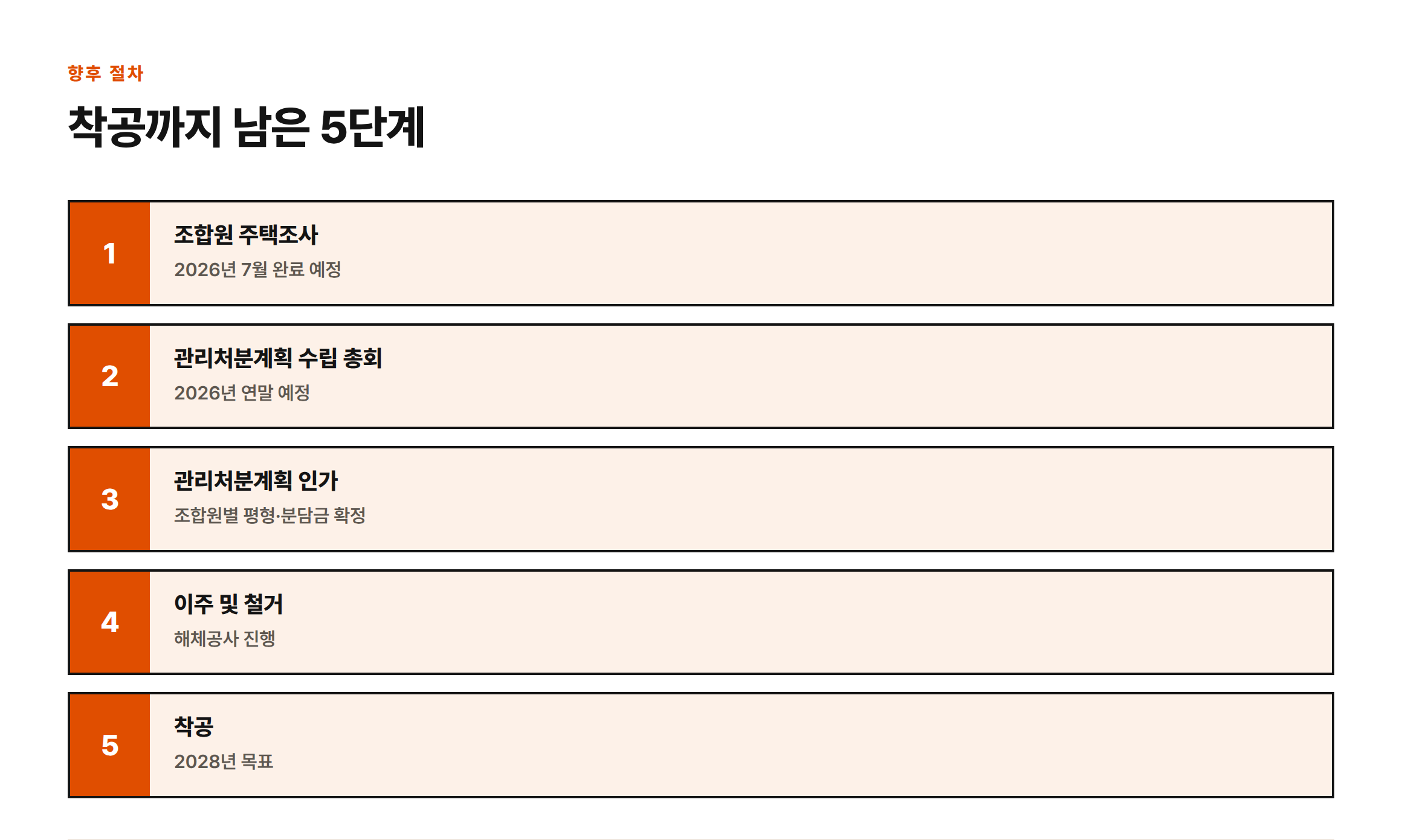

사업시행계획 인가 이후 주택조사, 관리처분계획 총회·인가, 이주·철거를 거쳐 2028년 착공을 목표로 한다.
착공까지 남은 5단계 (강남구청·시사저널e · 2026.07 기준)
  1. 조합원 주택조사(2026년 7월 완료 예정)
  2. 관리처분계획 수립 총회(2026년 연말 예정)
  3. 관리처분계획 인가
  4. 이주 및 철거(해체공사)
  5. 착공(2028년 목표)

관리처분계획은 조합원 개개인이 어떤 평형에 배정되고 얼마의 분담금을 내야 하는지를 확정하는 단계로, 실질적으로 조합원의 이해관계가 가장 첨예하게 부딪히는 절차다. 착공은 2028년을 목표로 하고 있으나[1][4], 이는 관리처분계획 인가와 이주·철거가 예정대로 진행된다는 전제하의 목표 시점이며, 구체적인 이주 개시 시점은 관리처분계획 인가 이후 확정될 예정이다.

조합원이 주목해야 할 쟁점 — 분담금 변화 추이와 상가 권리 배분 문제

분담금, 8개월 새 얼마나 올랐나

재건축 분담금은 조합원이 기존 주택을 새 아파트로 교환하며 추가로 부담해야 하는 금액이다. 시사저널e가 정리한 시뮬레이션에 따르면 은마아파트 조합원 분담금은 2025년 9월부터 2026년 5월까지 8개월 사이 크게 뛰었다[5].

평형 교환 2025년 9월 2026년 5월 증가액
전용 76㎡ → 신축 76㎡ 약 2억 3,000만원 약 4억 2,000만원 +1억 9,000만원
전용 84㎡ → 신축 84㎡ 약 1억 8,000만원 약 3억 2,000만원 +1억 4,000만원

기존 평형보다 넓은 평형으로 상향 배치를 신청하는 경우 분담금은 더 크게 늘어난다. 같은 시뮬레이션 기준으로 전용 76㎡ 조합원이 신축 109㎡를 받으려면 약 15억 4,000만원, 전용 84㎡ 조합원이 신축 109㎡를 받으려면 약 12억원, 신축 143㎡를 받으려면 약 64억 4,000만원의 분담금이 필요한 것으로 추산됐다[5]. 다만 이 수치는 사업시행계획 인가 단계의 추정치이며, 관리처분계획이 실제로 수립되는 과정에서 공사비·분양가 등 변수에 따라 최종 금액은 달라질 수 있다[3].

상가 ‘독립정산제’, 봉합됐지만 관리처분 단계에서 다시 쟁점화

은마아파트 재건축에서 오랫동안 갈등 요인으로 꼽힌 것은 아파트 조합원과 상가 소유주 간 이해관계 조정 문제였다. 2023년 조합설립 과정에서 양측은 ‘독립정산제’에 합의하며 갈등을 일단 봉합했다[5]. 독립정산제란 아파트와 상가의 수익·비용을 분리해 정산하는 방식으로, 아파트 조합원은 아파트 관련 비용만, 상가 조합원은 상가 관련 비용만 부담하도록 하고, 상가 조합원에게 새 상가를 우선 배정한 뒤 잔여 지분이 발생하면 아파트 분양도 가능하도록 하는 내용을 담고 있다[9].

그러나 사업시행계획 인가 이후 본격화되는 관리처분계획 수립 단계에서는 독립정산제 합의만으로 해결되지 않는 세부 쟁점들이 다시 논의 테이블에 오를 전망이다[5]. 구체적으로는 다음과 같은 사항이다.

  • 기존 상가의 가치를 어떤 기준으로 평가할 것인지
  • 재건축 후 신축 상가를 어떤 기준으로 배정할 것인지
  • 일부 상가 소유주에게 아파트 분양권을 인정할 것인지 여부

은마아파트 상가는 약 400개의 지분으로 구성되어 있어[5], 관리처분계획 수립 과정에서 개별 소유주 간 이해관계를 조율하는 데 상당한 시간이 소요될 가능성이 있다. 사업시행계획 인가로 재건축이 ‘본궤도’에 올랐다는 평가가 나오는 동시에, 관리처분계획이 남은 절차 중 가장 큰 고비가 될 것이라는 전망이 나오는 이유다[5].

은마아파트 재건축 관련 자주 묻는 질문

은마아파트 재건축은 언제 착공하나요?

강남구청과 서울시는 2028년 착공을 목표로 제시하고 있다[1][4]. 다만 이는 관리처분계획 인가, 이주, 철거가 예정대로 진행된다는 전제의 목표 시점으로, 실제 착공 시점은 향후 절차 진행 상황에 따라 달라질 수 있다.

은마아파트는 몇 세대, 몇 층으로 재건축되나요?

사업시행계획 인가 기준으로 지하 6층~지상 49층, 29개동, 총 5,850세대 규모다. 이 중 공공임대주택 909세대와 공공분양주택(뉴:홈) 195세대가 포함된다[1][3][4].

은마아파트 재건축 조합원 분담금은 얼마나 되나요?

2026년 5월 기준 추정치로 전용 76㎡를 신축 76㎡로 교환할 경우 약 4억 2,000만원, 전용 84㎡를 신축 84㎡로 교환할 경우 약 3억 2,000만원이며, 상향 배치를 선택하면 분담금이 최대 수십억원대로 크게 늘어난다[5]. 다만 이는 사업시행계획 인가 단계의 추정치로, 관리처분계획이 최종 수립되면 금액이 달라질 수 있다.

은마아파트 이주는 언제 시작하나요?

사업시행계획 인가 이후 조합원 주택조사, 관리처분계획 수립 총회(2026년 연말 예정), 관리처분계획 인가를 거친 뒤에야 이주가 시작되는 순서다[1][5]. 구체적인 이주 개시 일정은 관리처분계획 인가 시점에 맞춰 확정될 예정이며, 2028년 착공 목표를 고려하면 관리처분계획 인가 이후 순차적으로 진행될 것으로 예상된다.

은마아파트 재건축이 20년 넘게 걸린 이유는 무엇인가요?

2003년 추진위원회 설립인가부터 2023년 조합설립인가까지 20년이 걸렸다. 주된 원인은 안전진단을 여러 차례 통과하지 못했던 점, 서울시가 오랫동안 유지한 35층 층고 제한에 막혀 49층 정비계획안이 반복적으로 반려된 점, 그리고 이 과정에서 조합 내외의 이해관계 조정이 쉽지 않았던 점이다. 2023년 서울시가 ‘2040 서울도시기본계획’을 통해 35층 제한을 폐지하면서 사업이 본격적으로 속도를 내기 시작했다[4][8].
